A-50: Pas encore toute ouverte, il faudrait déjà doubler des sections!

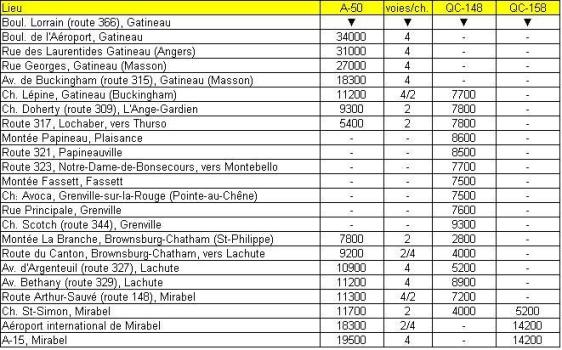

Aujourd’hui, je me suis amusé à consulter l’Atlas des transports, sur le site web du Ministère des transports du Québec (MTQ).  Plus précisément, je suis allé glaner les données de Débit journalier moyen annuel (DJMA), le long de l’autoroute 50.  J’en ai appris, des choses!

D’abord, je spécifie tout de suite que j’ai commencé à compiler les données seulement à l’est du boulevard Lorrain (route 366); à l’ouest de cette route, on défonce les 40,000 véhicules par jour, alors pas besoin de spéculer sur les besoins routiers de ce secteur de la ville de Gatineau.  Ensuite, j’ai utilisé les plus récentes données de l’atlas, soit celles de 2010.  Finalement, j’ai ajouté, quand la chose était possible, les chiffres de la route parallèle à l’A-50, soit la route 148, entre Gatineau et Lachute, puis la route 158, jusqu’à l’autoroute 15, à Mirabel.

Pour connaître le DJMA entre deux points, vérifier le nombre inscrit sur la ligne du deuxième point.  C’est pourquoi, à la première ligne, des pointes vous indiquent de regarder plus bas.  Autre point; les données datent de 2010, et c’est pour cela que les données pour l’A-50, entre la route 321, à Papineauville, et le chemin Scotch (route 344), à Grenville sont manquantes.  De plus, les sections reliant les routes 309 et 317, à l’ouest du projet, ainsi que le chemin Scotch et la route 148, à l’est, ont été ouvertes à la toute fin de 2010, ce qui fait que leurs données sont peut-être partielles.

Dans un reportage qui date de presque trois ans, Martin Gauthier, de Radio-Canada-Outaouais, expliquait que selon les dires de Norman MacMillan, le ministre délégué aux transports, à l’époque, on étudiait la possibilité de doubler une autoroute seulement quand le DJMA dépassait les 10,000 véhicules par jour.  Eh bien il semble que selon les données de 2010, la section de l’A-50 située entre Lachute et Mirabel devrait être doublée, et comme disait feu-ma-mère, “c’est marqué pressé”!

Les données de DJMA sont ajoutées à l’Atlas à tous les deux ans; or, les autres années, il y avait toujours une partie qui se retrouvait sous les 10,000, soit celle située tout près de Lachute, entre les routes 329 et 148, mais maintenant, elle aussi est bien installée dans les 10,000 et plus.  Aussi, j’espère vivement voir ce projet dans le prochain menu du MTQ, soit celui de l’année 2013-14.

Espérons maintenant que le nouveau gouvernement péquiste ne décide pas de stopper tous les travaux autoroutiers!

Publicités

MTQ: La manne de 2012-13 est tombée!

À travers les politiciens qui se surpassent en conneries, et les étudiants qui se plaignent le ventre plein, nous avons eu droit à la tombée de la manne du MTQ, pour l’année budgétaire 2012-13.  Comme c’est le cas depuis plusieurs années, le tout se chiffre à environ 4 milliards$, quand on y inclut les contributions extérieures (fédéral, municipalités, organisations paragouvernementales, PPP, etc.).  Je vais tenter de vous tracer un portrait global des projets les plus importants, parmi les quelque 1600 chantiers qui feront rager les utilisateurs du réseau routier québécois.  Commençons par Montréal, et sa périphérie, puis faisons le tour des régions, dans le sens inverse des aiguilles d’une montre, depuis la Montérégie, en terminant par le nord.

Montréal, Laval et Laurentides

Montréal aura, comme par la plupart des années passées, la part du lion des budgets du MTQ, puisque c’est là que tout risque de tomber en ruines.  Il faut d’abord spécifier qu’il ne s’agit pas nécessairement de nouveaux chantiers, mais aussi, et surtout, de chantiers déjà commencés, qui se poursuivront dans le futur, et/ou se compléteront cette année.  Parmi les grands chantiers, rappelons bien sûr Turcot (A-15/A-20/A-720); on y parle d’un nouvel accès au site du CUSM, dont les travaux avancent beaucoup plus rondement que ceux du CHUM, mais également du maintien des structures actuelles, et du développement du projet de reconstruction de l’échangeur, le tout dépassant les 100 millions de dollars, pour cette année seulement.

Les travaux de l’autoroute Métropolitaine (A-40) viennent ensuite, au niveau des coûts, avec une enveloppe de 50 à 100M$, et comprendront la fin du réaménagement de l’échangeur des Laurentides (A-15 nord), la suite de celui de la partie nord de l’échangeur Décarie (A-15 sud), et de diverses structures de la Métropolitaine elle-même, et la reconstruction du viaduc de la voie de desserte de l’A-40, au-dessus de Décarie.

Une enveloppe de 10 à 50M$ est attribuée au réaménagement de l’échangeur Dorval (A-20/A-520), qui accumule beaucoup de retard, suite à des chicanes administratives.  Notons que le fédéral, la ville de Montréal, et Aéroports de Montréal (ADM), contribuent ensemble à hauteur de 22,7M$ dans ce projet.

D’autres chantiers, de moins de 10M$, viendront s’ajouter à ceux-ci, à savoir la réfection des structures de l’échangeur Saint-Pierre (A-20/QC-138), celle des viaducs Hickmore, et Cavendish, sur l’A-520, le renforcement du pont de l’île-aux-Tourtes, dont le budget est réparti 52%/48% avec la Montérégie, et la reconstruction de la chaussée de la Transcanadienne (A-40), en direction ouest, entre le boulevard Saint-Charles et le pont de l’île-aux-Tourtes.  Mais ce qui fera probablement le plus mal, c’est entre Montréal et l’île-Jésus, puisque l’on va procéder à la réfection des ponts Lachapelle (QC-117), Médéric-Martin (A-15), et Pie-IX (QC-125), dans lequel Laval mettra 1,482,000$, et tout cela se fera en même temps!  Wow!  Superbe travail de planification, au MTQ!  Vraiment!  À moins que ce soit parce que le temps manque pour les refaire un par un; le MTQ ne le dit pas!

Parlant de Laval, les utilisateurs du réseau routier n’y seront pas en reste; on y construira un écran antibruit, le long du côté nord de l’A-440, entre l’A-19 et la rue de Dublin.  Laval contribuera, à hauteur de 5,425,000$, au financement de ce chantier, qui durera deux ans.  Toujours sur l’A-440, on complétera la réfection du viaduc de la montée Saint-François, et à l’autre bout, on terminera le réaménagement de trois intersections, sur l’avenue des Bois (QC-148), deux chantiers qui ont débuté l’an dernier.  Les principaux chantiers comprendront aussi le viaduc du boulevard Cartier, au-dessus de l’A-15 (sur deux ans), et celui de la route 125, qui surplombe les boulevards Lite et Saint-Martin (sur trois ans), dont les travaux se mettront en branle cette année.

Sur la Rive-Nord, notons le début de la quatrième, et dernière phase du réaménagement de l’échangeur A-15/A-640, qui s’étalera sur 3 ans, ce qui nous mènera en 2015-16, rien de moins!  Au total, ce chantier aura donc duré près de dix ans!  Sur l’A-640, deux importants chantiers se termineront cette année, soit le réaménagement de l’échangeur du boulevard Arthur-Sauvé, à Saint-Eustache, qui dure depuis trop longtemps, et celui du carrefour giratoire de la route 344, à Saint-Joseph-du-Lac, tout au bout de l’A-640, entrepris l’an dernier.  Dans l’axe de l’A-15, on entreprendra la reconstruction du viaduc de la route 344, à Boisbriand (sur deux ans), dont 168,000$ proviendront de la ville, de celui de la rue de Martigny, à Saint-Jérôme, ainsi que le réaménagement de l’intersection de la rue Siméon, et de la route 117, à Mont-Tremblant.  Finalement, à Mirabel, on procédera à la réfection de chaussée, et au réaménagement de quelques intersections, sur la route 148, et sur le chemin Saint-Simon.

Montérégie

Commençons notre tour par le sud-ouest de la région de Montréal.  La Montérégie, qui a déjà ravi à Montréal la part du lion du budget du MTQ, au moins une fois, ces dernières années, verra encore une fois beaucoup de chantiers multimillionnaires sur son territoire.  Deux projets dépasseront les 50M$ cette année.  D’abord le prolongement de l’A-30, en partenariat public-privé (PPP), se poursuit, entre Vaudreuil-Dorion et Châteauguay.  L’ouverture de cette nouvelle voie rapide devrait avoir lieu en décembre de cette année.  Notons que le gouvernement fédéral y injecte 305M$.  L’autre grand projet, celui du prolongement de l’A-35, entre la frontière américaine et Saint-Jean-sur-Richelieu, avance aussi, mais prendra quelques années encore avant d’arriver à terme.

Parmi les projets dotés d’une enveloppe de 10 à 50M$, il y a le pont de la rivière Richelieu, entre Chambly et la ville de Richelieu, sur l’A-10, dont la réfection se poursuit, le réaménagement de l’échangeur A-20/A-25/QC-132, à Longueuil, et la réfection du pont Honoré-Mercier (QC-138), à Kahnawake.  Deux nouveaux chantiers s’ajouteront à ceux-ci, à savoir celui de la reconstruction des viaducs de l’échangeur A-20/A-30, à Boucherville, et celle des ponts de la voie du CP, et de la rivière Rigaud, sur l’A-40, dans la municipalité du même nom.

Parmi les chantiers moins dispendieux, mais tout aussi importants, notons celui des ponts et viaducs de la rivière l’Acadie, et des chemins Salaberry, et Bellerive, sur l’A-10, à Carignan, celui du viaduc du chemin du Fer-à-Cheval, au-dessus de l’A-20, à Sainte-Julie, maintes fois attaqué par des camions au chargement trop haut, ces dernières années, et dans lequel la ville de Sainte-Julie contribue pour 2,105,000$, et la reconstruction du pont de l’île Thomas, qui fait franchement peur à voir, pont situé tout juste à l’ouest du pont de l’île aux Tourtes, sur l’A-40, à Vaudreuil-Dorion.

Estrie

Plusieurs chantiers, en Estrie, cette année, le plus gros étant bien sûr celui du prolongement de l’A-410, entre l’échangeur du boulevard de l’Université et celui de la rue Dunant.  Parmi les chantiers de moins de 5M$, notons l’ajout d’une voie, sur l’A-10, et l’A-410 et l’A-610, l’ajout d’une nouvelle chaussée, et la construction d’un pont d’étagement, sur cette dernière, ainsi que la reconstruction du pont de la route 255, sur la rivière Saint-François, à Dudswell.

Centre-du-Québec

Dans cette région, trois chantiers dépasseront les 10M$, cette année.  D’abord, un que l’on attend depuis longtemps, là-bas, celui de la construction d’un échangeur autoroutier à l’angle de l’A-55 et du chemin des Acadiens, à Bécancour, site où de nombreux accidents mortels ont eu lieu, ces dernières années.  On procédera aussi à la reconstruction du pont de la rivière Saint-François, sur la route 132, entre Saint-François-du-Lac et Pierreville.  Le troisième grand chantier comprendra la reconstruction, et l’élargissement, du viaduc du boulevard Lemire, sur l’A-20, à Drummondville.

Chaudière-Appalaches

Deux chantiers importants sont programmés, soit celui de la réfection des joints du tablier du pont Pierre-Laporte, sur l’A-73, à Lévis, et celui de la reconstruction de l’A-20, sur 6,4 km, en direction est, depuis un point situé à 500 mètres de l’échangeur 291, à Saint-Apollinaire.  La liste du MTQ ne fait toutefois aucune mention des divers travaux sur l’A-73, qu’il s’agisse du doublement de l’autoroute, entre Sainte-Marie et Beauceville, ou encore du prolongement de Beauceville à Saint-Georges.  Peut-être un oubli, de la part des fonctionnaires?  Les bonzes du MTQ n’en seraient pas à leur premier oubli; souvenons-nous de celui du kilomètre manquant, dans le projet du métro de Laval.

Bas-Saint-Laurent

On note seulement deux chantiers dotés d’enveloppes entre 5 et 10M$, à savoir la suite de la reconstruction de la route 132, à Saint-Joseph-de-Lesage (contribution de la municipalité de 200,000$), et à Mont-Joli (contribution municipale de 30,000$), ainsi que celle de la route 195, à Saint-Rémi-de-Matane, également commencée l’an dernier.  Pourtant, tout est loin d’être terminé, en ce qui concerne l’A-85, vers la frontière du Nouveau-Brunswick, ou encore de l’A-20, en super-2, vers Trois-Pistoles.  Aucune mention de ces deux axes, dans la liste régionale du MTQ!

Gaspésie – Îles-de-la-Madeleine

Là-bas, un seul projet de plus de 5M$, soit celui de la reconstruction de la route 132, à Listiguj, mais les chantiers de moindre importance seront nombreux, comme dans toutes les régions du Québec, d’ailleurs.  On ne fait pas mention de la construction du nouveau pont du chenal du Havre-aux-Maisons, sur la route 199, aux Îles-de-la-Madeleine; peut-être que ce projet est encore en phase d’élaboration.

Côte-Nord

Dans cette région en effervescence, où l’on effectue d’énormes investissements, les projets routiers sont nombreux.  Notons cinq projets dont le budget dépasse les 10M$; le contournement du village de Longue-Rive, sur la route 138, l’asphaltage de cette même route, entre la limite ouest de Baie-Johan-Beetz et le pont de la rivière Aguanish, dans la municipalité du même nom, le prolongement de la route 138, entre Kegaska et Vieux-Fort, dans les municipalités de Côte-Nord-du-Golfe-du-Saint-Laurent, et de Gros-Mécatina, ainsi que deux projets distincts, qui consistent en l’asphaltage de près de 80 kilomètres de la route 389, à Rivière-aux-Outardes, et à Rivière-Monchalagane.

Saguenay – Lac-Saint-Jean

Une autre région où les petits chantiers seront nombreux, le Saguenay – Lac-Saint-Jean travaillera sur deux projets plus importants, dotés d’enveloppes dépassant les 10M$; le prolongement de l’A-70, vers l’est, entre sa fin actuelle et le chemin de la Ligne-Bagot, et la reconstruction du pont Carbonneau, sur la route 169, à Saint-Félicien.  Parmi les chantiers moins dispendieux, mais quand même importants, soulignons la réfection du pont Dubuc, sur la route 175, dans le secteur Chicoutimi de la ville de Saguenay.

Capitale-Nationale

Ce nom, pondu à l’époque où le parti québécois était au pouvoir, désigne la région de Québec, et dans cette région, les chantiers ne manqueront pas, en 2012-13.  Mentionnons celui du doublement de la route 175 à quatre voies divisées, dans la Réserve faunique des Laurentides, et du prolongement de l’A-73, à Stoneham-et-Tewkesbury, qui se poursuit cette année, et dans lequel le gouvernement fédéral met 1,055,000$.  Cinq autres chantiers profitent d’enveloppes entre 10 et 50M$; le réaménagement des bretelles de l’échangeur Wilfrid-Hamel, sur l’A-73, dans lequel la ville de Québec contribue à hauteur de 6,6M$, celui de l’échangeur A-440/A-740, qui se poursuit (131,000$ de la ville de Québec), la reconstruction du viaduc du chemin de fer, et de l’avenue Blaise-Pascal, sur l’A-540, viaduc que l’on élargira de 4 à 6 voies, l’aménagement d’une voie réservée sur l’A-740, ainsi que la poursuite du réaménagement de la Côte du Calvaire, de 2 à 4 voies, sur la route 138, à Saint-Aimé-des-Lacs, à l’ouest de Clermont.

Mauricie

En Mauricie, pas de grands chantiers coûteux, mais beaucoup de chantiers, quand même.  Retenons trois projets de plus de 5M$, soit la réfection du tablier des viaducs du boulevard des Récollets, sur l’A-40, et de celui du pont Duplessis est, sur la route 138, tous deux à Trois-Rivières, ainsi que la reconstruction de quatre ponts, et la réfection de la chaussée de la route 138, entre la limite de Saint-Barthélémy et le début de la zone urbaine de Maskinongé.  Notons également, parmi les autres chantiers, des réfections de chaussée sur l’A-40, en direction est, d’abord à Batiscan, de part et d’autre du pont de la rivière Champlain, et à Yamachiche, entre les sorties 174 (QC-138) et 180 (QC-153).

Lanaudière

L’essentiel des grands chantiers de cette région se passera le long de l’A-40; à L’Assomption, entre les routes 341 et 343, la réfection de la chaussée vers l’est (plus de 10M$), par superposition de dalles en béton de ciment (SDBC), méthode utilisée entre Saint-Sulpice et Lavaltrie, par les années passées, qui consiste à installer des dalles de béton par-dessus la chaussée d’asphalte existante.  Ce chantier montrera, encore une fois, la connerie humaine appliquée au MTQ; l’an dernier, on a démantelé les voies de service de la sortie 108, qui desservaient les routes 341 et 343, pour remodeler le tout en deux sorties distinctes, à savoir la sortie 106, pour la route 341, et la sortie 110, pour la route 343.  Si l’on avait laissé les voies de service en place, on aurait pu refaire les deux chaussées à la fois, en faisant passer la circulation sur les voies de services.  Mais non; on va faire des réaménagements de voies, en 3/1, comme pour les deux chantiers entre Saint-Sulpice et Lavaltrie, et on va étirer tout cela sur deux ou trois ans!  Tout pour faire chier les utilisateurs de l’A-40! Bravo!

À Saint-Sulpice, on va procéder à la suite des travaux d’aménagement d’un poste de contrôle routier, pour la SAAQ, en direction ouest (entre 5 et 10M$), toujours sur l’A-40, dans une partie des voies de service démantelées.  Parmi les chantiers de moins de 5M$, il y a la fin des travaux de réfection de la chaussée ouest, par SDBC, entrepris l’an dernier, à Saint-Sulpice, la réfection du système d’éclairage, entre le pont Benjamin-Moreau et la rue Valmont, à Repentigny, ainsi que celle des viaducs de l’A-640, et du boulevard Industriel, respectivement à Terrebonne et à Repentigny, le tout encore sur l’A-40.  On procédera également – enfin! – au réaménagement de l’intersection des routes 158 et 345, à Sainte-Geneviève-de-Berthier, là où 5 travailleurs ont perdu la vie lors d’une collision avec un autobus scolaire, il y a de cela environ un an.  L’intersection sera transformée en carrefour giratoire.  Aussi, au moins l’un des ponts de la route 158, à La-Visitation-de-l’Île-Dupas, sera refait.

Outaouais

Nous enjambons les Laurentides, que l’on a couvert plus tôt, avec Montréal et Laval, pour continuer notre tour en Outaouais, où deux chantiers très importants sont en cours, à savoir celui – à couper le souffle – du prolongement de l’A-5, sur 6,5 kilomètres, entre le ruisseau Meech et le contournement de Wakefield (QC-366), dans lequel le fédéral investit 25,9M$, et celui du « chaînon manquant » de l’A-50, entre Thurso et Montebello, sur une distance de 24 kilomètres, qui devrait en principe laisser passer ses premiers véhicules à l’automne de 2012.  S’ajouteront à ceux-ci de nombreux chantiers locaux et régionaux.

Abitibi-Témiscamingue

Dans cette région-ressources, trois chantiers importants seront en cours.  Celui de la reconstruction du pont Desmarais, sur la 1ère Avenue, à Amos, dans lequel la ville d’Amos met 36,000$, remporte la part du lion du budget du MTQ, en Abitibi, avec une enveloppe de plus de 10M$.  Viennent ensuite deux chantiers dont l’enveloppe contient entre 5 et 10M$, tous deux situés à Rouyn-Noranda; l’asphaltage de la route 117, incluant les accotements, sur 11 kilomètres, depuis le chemin du Mont-Brun vers l’ouest, dans le secteur McWatters, et celui de la voie de contournement de Rouyn-Noranda, dans lequel on procédera, cette année, à l’élaboration des plans et devis, au déplacement de services publics, ainsi qu’à l’acquisition et au déboisement de terrains.

Nord-du-Québec

La région du Nord-du-Québec fait l’objet d’investissements massifs du gouvernement du Québec, dans le cadre du Plan Nord, et cela se répercute dans les projets du MTQ.  Deux chantiers dépasseront les 10M$, en 2012-13, soit la reconstruction du pont de la rivière Coigny, et de ses approches, sur la route 109, dans la municipalité de la Baie-James, et surtout le prolongement de la route 167, sur pas moins de 182 kilomètres, vers les monts Otish, afin de desservir les nouvelles mines, au nord de Chibougamau.

Conclusion

En fait, le MTQ a fait comme à chaque année, avec sa liste de projets, c’est à dire qu’il éteint des feux, tout en tentant de rattraper le temps perdu, en ce qui a trait au développement du réseau routier.  Certaines annonces sont carrément du tape-à-l’oeil, comme celle du prolongement de la route 138, de Kegaska à Vieux-Fort; comment pourrait-on construire une route, avec environ 10M$, qui relierait deux villages séparés par environ 300 kilomètres, à vol d’oiseau, dans un territoire entrecoupé par des rivières qui ressemblent à des fleuves?  Elle aura beau être en gravier, il n’en demeure pas moins que certains ponts, sur cette route, coûteront au-delà de 10M$ pièce!

Bref, vous pourrez voir toutes les listes régionales, ainsi que d’autres informations, en cliquant sur ce lien.  Vous pourrez ainsi en tirer vos propres conclusions.

A-50 (2011): On arrive à Montebello!

Ces photos ont été prises aussi loin que le 29 octobre!  La plupart d’entre-vous, à tout le moins ceux et celles qui passent par l’Outaouais, à l’occasion, ont eu le temps de voir, ou même d’utiliser ce tronçon de l’autoroute 50, le dernier à avoir été inauguré.  J’ai eu trop de choses à voir, de mon côté, pour procéder plus rapidement à la mise en ligne de ces images.  Les voici quand même.

À l’approche de la sortie vers le chemin Avoca, un panneau limitant la vitesse à 80 km/h.  Probablement qu’il n’a pas encore été retiré, puisque le nouveau tronçon, qui suit la fin de celui-ci, fut inauguré la veille.

En zoomant un peu, on voit bien le panneau annonçant la sortie vers le chemin Avoca, ainsi qu’une bande orange, en-dessous.

Je me suis rapproché, et l’on constate que la bande orange, c’est un autre panneau qui n’a pas été retiré; il indique de prendre la sortie pour atteindre la route 148, qui mène à Gatineau.

Autre coup de zoom, afin de confirmer les infos, et aussi de voir que la voie est dégagée, vers Fassett, et Montebello.

Nous voyons ici la longue descente vers les terres agricoles de l’Outaouais avec, à gauche, la route 148.  C’est à cet endroit que les deux axes routiers sont le plus près, l’un de l’autre.  Est-il nécessaire de préciser que nous regardons toujours vers l’ouest.

On le voit encore mieux ici; l’A-50 se déroule, au pied des collines, avec la courbe de la route 148, à sa gauche.

Ici, nous sommes directement sous le viaduc de la montée Boucher (c’est pour cela qu’il y a de l’ombre), à la limite de la région de l’Outaouais.

Je vous disais, dans d’autres billets, que la région de l’Outaouais faisait figure de parent pauvre, en ce qui concerne la supersignalisation; celui-là semble plutôt réussi,…

…alors que celui-ci est plutôt particulier, en ce sens qu’on a mis les lettres « km » vraiment petites, par rapport au chiffre « 3 ».

En y regardant de plus près, avouez que ça saute aux yeux!

Nous approchons maintenant de la sortie 210, qui mène à la route 323, qui relie l’A-50 à Montebello, et à la route 148.

Confirmation, ici, des destinations à rejoindre par la route 323, via la sortie 210.  Nous approchons de la fin actuelle de l’A-50, fin que nous verrons bientôt, dans un prochain billet.

Il nous reste 7 photos à visionner, qui illustrent l’aménagement de la fin de l’A-50, à la hauteur de la route 323.  Mais comme c’est devenu la coutume, je suis aussi allé voir ce qui se passe au-delà du point de terminaison.  C’est à suivre, dans les prochains jours.

A-50 (2011): Ce qu’il y a après le chemin Avoca

Dans mon dernier billet, je vous ai montré que l’A-50 se rendait jusqu’au chemin Avoca.

En fait, cette photo aurait dû se trouver dans le précédent billet.  Mais qu’importe; elle nous servira de point de départ pour la prochaine étape, à savoir ce qu’il y a après le chemin Avoca, à Pointe-au-Chêne, hameau qui fait maintenant partie de la municipalité de Grenville-sur-la-Rouge.

Dans les communiqués de presse, émis par les divers intervenants gouvernementaux, on parlait de l’ouverture de 18 kilomètres d’autoroute, alors qu’il n’y a que 14 km entre le chemin Scotch et le chemin Avoca.

Parmi les 4 kilomètres restants, il y a le point où l’A-50 est le plus près de la route 148, ce que l’on voit très bien sur cette image.  C’est à environ deux kilomètres à l’ouest de Pointe-au-Chêne.

Prise depuis le même endroit, mais avec le zoom, on constate la faible distance qui sépare les deux axes routiers.

Si l’on fait plus ou moins deux autres kilomètres vers l’ouest, sur la route 148, on arrive à la montée Boucher, qui se trouve à la limite des régions des Laurentides et de l’Outaouais.  Et lorsque l’on regarde vers l’est, depuis le viaduc de la montée Boucher, on voit la fin de la partie terminée, côté Laurentides,…

…alors que du côté de l’Outaouais, disons qu’on y arrive, peu à peu.  Cette partie, entre la montée Boucher et la montée Fassett, fut la toute première section dont le terrassement fut complété, mais elle n’était pas prête lors de l’ouverture de l’A-50 jusqu’au chemin Avoca.

Au moment de mon passage, soit au lendemain de l’ouverture de la toute dernière section, on faisait encore de l’asphalte, à deux kilomètres de la sortie de Fassett.  On voit, sur cette photo, que les fabricants du panneau ne se sont pas trop forcé sur l’alignement des caractères.  C’est d’ailleurs une caractéristique de la plupart des panneaux de supersignalisation installés dans l’Outaouais, le long de l’A-50.

On le voit également sur celui-ci, installé sur la montée Fassett.  Ce panneau fait plutôt « cheap », si on le compare aux panneaux habituellement installés à l’approche des bretelles d’entrée d’une autoroute.

Ensuite, je me suis rendu au viaduc suivant, pour prendre des images de ce qui se passe au-delà de Fassett.  Mais je me suis fait prendre… par une averse.  Je suis donc resté sagement dans ma bagnole, en attendant que ça se passe.

Le bruit de fond incessant, qui camoufle la musique, est une gracieuseté de mon système de ventilation, qui me permettait de voir dehors pendant l’averse.  Comme la caméra était tout près du pare-brise, c’est la soufflerie que l’on entend, davantage que le bruit du moteur.

On voit que le temps s’éclaircit un peu, mais ce n’est pas encore fini.  J’espère seulement que l’on ne me fera pas d’emmerdes parce que l’on entend « Nothing Else Matters », de Metallica.  Dans le pire des cas, ils n’auront qu’à retirer la trame sonore!

Voilà, c’est presque terminé, maintenant.  Les dernières gouttes se font prier pour atteindre le sol.  Vous avez même un début d’arc-en-ciel en prime!  Avec le Blogue de Richard3, on ne lésine pas sur les petites attentions!

Mais comme il y a déjà pas mal de matériel, dans ce billet, je vais arrêter ça ici, et vous montrerai la suite quand le paysage aura séché un peu!  Je vais faire rapidement.  Promis!

A-50 (2011): On vient de gagner quelques kilomètres!

Le 19 août dernier, quelques élus, dont le premier ministre, Jean Charest, se sont rendus à Grenville-sur-la-Rouge, dans les Laurentides, pour couper un ruban.  En effet, l’autoroute 50 vient de gagner quelques kilomètres, et est maintenant complétée (en super-2, faut-il le préciser) dans la région des Laurentides.

Vous avez déjà vu cet endroit; l’image sert ici de référence, pour vous montrer que lorsque l’on roule en direction ouest, on roule sous les viaducs en passant à gauche.  Nous y reviendrons.

Ici, on se rend compte que le panneau de la sortie 239 a changé; avant, on pouvait également y lire « Gatineau », mais plus maintenant.  Le rapiéçage a été retiré, et l’on ne voit plus maintenant que les destinations réelles de cette sortie, soit le village de Grenville, et la ville ontarienne de Hawkesbury.

Avant le 19 août, il y avait des balises, plantées à même l’asphalte, à cet endroit.  Plus tôt, cette année, on les avait remplacées par des cônes orange.  Et maintenant, plus rien; une nouvelle section de l’A-50 est désormais ouverte!

Comme c’est le cas du côté de l’Outaouais, l’A-50 se fraie un chemin, entre les montagnes, à l’ouest du chemin Scotch.  Ici, c’est juste avant d’arriver au chemin Kilmar.

Cette fois, nous sommes dans le musoir de la sortie 233, au chemin Kilmar.  Allez savoir pourquoi, à cet endroit, lorsque nous roulons en direction ouest, contrairement à la photo du début, nous passons à droite, sous le viaduc.

Après avoir traversé le pont de la rivière Rouge, que les gens de la place, qui connaissent bien les rapides de ce lieu, ont commencé à surnommer “le pont des sept soeurs”, nous arrivons près de la fin de ce nouveau tronçon.  Cela peut sembler court,…

…mais au niveau de la sortie 226, au chemin Avoca, vous aurez parcouru la bagatelle de 14 kilomètres de plus, environ, depuis l’A-15, comparativement à l’ancienne fin, au chemin Scotch.  Vous remarquerez qu’aucune balise n’a été plantée, pour délimiter la fin de la route, et diriger les usagers vers la sortie; c’est que la suite de l’A-50 devrait ouvrir dans très peu de temps.  J’y reviendrai dans un autre billet.

Sur le chemin Avoca, depuis la route 148, vers le nord, vous remarquez que le panneau est recouvert d’une simple toile, qui camoufle les indications vers l’ouest.  On devrait voir ces indications avant longtemps.  Au loin, vous verrez que l’on a implanté un arrêt obligatoire, à l’intersection du chemin Avoca et de la bretelle d’entrée de l’A-50 est.

À l’intersection du chemin Avoca, et de la route 148, un arrêt obligatoire a aussi été implanté dans toutes les directions, question de permettre à tout le monde de circuler.

Nous pouvons constater, sur cette photo, prise dans le hameau de Pointe-au-Chêne, que sur la route 148, l’arrêt a été implanté…

…le 18 août dernier, soit la veille de l’ouverture de la nouvelle section de l’A-50.

Selon ce que l’on pouvait lire, sur le site du MTQ, les sections de l’A-50, qui devaient être ouvertes à la circulation cette année, devaient l’être en deux temps; la section du chemin Scotch à la montée Fassett d’abord, puis de là jusqu’à la route 323, à la hauteur de Montebello.  Or, le fait de procéder à une première ouverture, entre les chemins Scotch et Avoca, permettra aux politiciens, et autres notables, de procéder à pas moins de trois coupes de ruban, en 2011, puisque l’état d’avancement des travaux, entre le Chemin Avoca et la route 323, varie passablement d’un endroit à l’autre.  Nous verrons cela dans un prochain billet.

Aussi, si vous avez jeté un oeil au communiqué du MTQ, concernant l’ouverture de ce tronçon, on y indique que l’on profite de 18 kilomètres de plus, alors qu’il y a environ 14 kilomètres, entre les chemins Scotch et Avoca.  C’est parce que lors de cette coupe de ruban, on inaugurait tout le tronçon faisant partie de la région des Laurentides, qui s’étend en fait jusqu’à la montée Boucher.  Mais comme il n’y a pas d’échangeur, à la hauteur de cette route, il reste donc 4 kilomètres de route complétée, mais pas encore ouverte à la circulation.  Je vous montrerai tout cela dans le prochain billet.

A-50 (2011): 2- Près du chemin Falloon

La dernière fois que je vous ai montré l’A-50, c’était aux environs de la crique de Pointe-au-Chêne, et les travaux semblaient bien avancés.  Voici la deuxième partie des photos que j’ai prises lors de cette sortie.

Ici, c’est l’A-50 vers l’ouest, en direction du chemin Avoca.  Il restait encore de la neige, lorsque j’ai pris ces photos.

Nous voyons maintenant le viaduc du chemin Falloon, et je pointe vers l’est.  Si l’on regarde l’asphalte, il semble bien que le raccord, entre la route et le viaduc, est à niveau.  D’ailleurs, si l’on regarde de plus près,…

…on constate que le joint est pratiquement parfait.  Par contre, lorsque l’on observe le raccord de l’autre côté du viaduc,…

…force est de constater qu’il en manque un peu.  On voit que l’on en a ajouté un peu, question de permettre un passage plus en douceur.  C’est encore plus évident…

…lorsque l’on regarde d’aussi près; il doit bien en manquer de 2 à 3 centimètres!  Il faut mentionner que la couche de finition n’est pas encore installée.

Depuis le tablier du viaduc, on voit maintenant le chemin Falloon vers le nord, et à l’extrême droite, l’avant de la bagnole,…

…et cette fois vers le sud, avec la rivière des Outaouais, toujours recouverte de glace, en arrière-plan.

Le pont d’étagement du chemin Falloon, ici en regardant vers l’ouest.

À nouveau, la rivière des Outaouais, au coeur d’un paysage enchanteur, comme il y en aura plein tout le long de la nouvelle autoroute.

L’A-50, vers l’ouest, à quelques dizaines de mètres du viaduc du chemin Falloon.

Nous avons déjà vu de ce type d’installation, dans d’autres billets.  Il s’agit d’un sautoir à chevreuils.

Cette fois, nous regardons vers l’est, sur la future A-50.

Sur le chantier de l’A-50, il y a des gens qui s’amusent.  Je ne saurais dire s’il s’agit de travailleurs, lors d’une pause, ou bien de citoyens du coin, mais une ou des personnes ont décidé de faire un inukshuk, genre de monument habituellement visible dans le grand nord.  Vous ne le voyez pas?  Attendez un peu, je vais me rapprocher.

Voilà.  On le voit mieux maintenant. Je ne sais pas si on va le laisser là, à la fin des travaux.

Une vue printanière!  Il faisait chaud, en ce 20 mars, tant et si bien que la neige fondait allègrement, et permettait des écoulements d’eau, le long des rochers.

Nouveau regard vers l’ouest.  Nous nous sommes maintenant éloigné du viaduc du chemin Falloon, pour nous rapprocher…

…de ce que j’appellerais l’une des pièces de résistance de tout le projet de l’A-50.  Nous verrons cette pièce plus en détails dans un autre billet.

Depuis que ces photos furent prises, des travaux d’analyse se font, aux dires du ministre délégué aux transports, Norman MacMillan, pour éclairer une éventuelle décision, quant au doublement de certaines sections de l’A-50.

Dans cet article, paru sur le site cyberpresse.ca, et publié dans Le Droit, d’Ottawa, le ministre dit que l’on ne peut pas comparer l’A-50 avec la route 175, qui sera bientôt complétée à quatre voies, sur deux chaussées distinctes, dans la Réserve faunique des Laurentides; on peut lire “Le débit de véhicules y est considérablement plus élevé que sur les nouveaux tronçons de la 50, et les accidents mortels sont très fréquents dans le parc des Laurentides, a précisé M. MacMillan.”

Sur ce point, je ne suis pas certain que le ministre dit vrai; selon les dernières données de l’Atlas des transports, sur le site web du MTQ, qui datent de 2008, donc d’avant l’ouverture des deux derniers tronçons de l’A-50, le tronçon de la route 148, qui va de la jonction de l’A-50, à l’ouest de Lachute, jusqu’à la route 344, à Grenville-sur-la-Rouge, montrent des débits (mesure DJMA) de 10,100 à 10,200 véhicules, alors que celui qui relie Thurso et Masson-Angers voit 11,400 véhicules le fréquenter.  L’axe de la route 175, pour sa part, voit son volume de circulation passer de 14,400, sur le dernier tronçon de l’A-73, à 7000, après la sortie de Stoneham-et-Tewkesbury, puis à 5,300 à l’entrée de la Réserve faunique, à 4,700 au nord de l’Étape, et finalement à 3,800, au nord de la jonction de la route 169.  J’ai hâte de voir les prochaines données, afin de voir si les nouveaux tronçons de l’A-50 drainent si peu de circulation.  Mais il reste qu’une chose est sûre; le jour où l’A-50 sera ouverte en entier, entre Gatineau et l’A-15, le volume augmentera probablement de façon substantielle, compte tenu que l’on pourra complètement éviter la route 148.

D’un autre côté, le candidat libéral au scrutin du 2 mai prochain, dans Argenteuil-Papineau-Mirabel, Daniel Fox, s’engage à prolonger l’A-13 jusqu’à l’A-50.  Dans cet article, en provenance du site web des hebdos locaux L’Éveil, et La Concorde, on montre même une photo du grand panneau d’affichage que le candidat a réservé, le long de l’A-15, pour dévoiler sa promesse.  Reste à voir où on pourrait faire passer l’A-13, compte tenu que l’A-50 ne passe pas sur son emprise originale.  C’est à suivre!

A-50, en 2010: (2) Une autoroute neuve, qui n’en a pas l’air!

Vous vous étiez réjoui, lors de l’ouverture de l’autoroute 50, entre Ange-Gardien, près de Buckingham, et Lochaber, au nord de Thurso?  Vous vous disiez que vous alliez rouler sur une route moderne, qui allait durer longtemps?  Eh ben j’ai des petites nouvelles pour vous!  Non seulement l’A-50 accumule-t-elle plus de morts que la route 148, mais elle se détériore aussi très rapidement.  Jetez un coup d’oeil à ces clips vidéo, que j’ai tourné lors de mon dernier passage sur cette route (mi-mai 2010), à la hauteur du kilomètre 182.  Afin de mieux apprécier les images, je vous recommande de les visualiser en plein écran.

À la fin du tournage de l’une des séquences, alors que je ramassais mon matériel, une camionnette, qui traînait une remorque remplie de bouteilles de propane, est passée sur la dénivellation sans ralentir.  Vous auriez dû voir les bouteilles danser dans la remorque; si l’une de ces bouteilles aurait laissé fuir son contenu, le déplacement des bouteilles, métal sur métal, aurait pu avoir des conséquences fâcheuses.

Le problème, c’est qu’à cet endroit, il y a un passage agricole souterrain – une passe à chevreuils – qui permet aux agriculteurs de traverser sous l’autoroute.  Or, c’est la structure du terrassement, au-dessus de ce passage, qui semble s’affaisser.  Une première réparation fut effectuée à l’automne de 2009, mais force est de constater que ce ne fut pas suffisant.

Pour compléter ce billet, voici des images du kilomètre 186, tout près de la fin actuelle de l’A-50, à Lochaber.  Une autre déformation de la chaussée, mais cette fois, pas de passe à chevreuils.  Probablement juste un ponceau.  Je me demande si la construction de ce tronçon s’est effectuée selon les règles de l’art.

Bon, je sais, la qualité d’image, et de son, n’est pas ce qu’il y a de mieux.  Ce sont des images que j’ai tourné avec mon appareil photo.  J’espère un jour avoir les fonds nécessaires pour investir dans un bon caméscope numérique, de façon à pouvoir transférer les images directement sur le blogue, sans devoir passer par différents traitements.
