Pont Honoré-Mercier: Pourquoi pas un autre corridor?

Depuis la commission Nicolet, sur l’amélioration des corridors de circulation entre Montréal et la rive-sud du fleuve Saint-Laurent, et peut-être même avant, on parle d’élargir le pont Honoré-Mercier, question d’améliorer la desserte de la région qui s’étend de Châteauguay jusqu’à Delson.  Sauf que pour l’instant, on n’en finit pas de finir d’interminables travaux de consolidation sur ce vénérable pont qui date de longtemps déjà.

Évidemment, le rapport Nicolet fut tabletté, comme de nombreux autres rapports gouvernementaux, ce qui n’empêchent pas les problèmes de circulation de s’amplifier, au fur et à mesure du développement de cette région.  Le principal problème, concernant le pont Mercier, demeure le fait qu’il soit situé, pour sa partie sud, sur la réserve Mohawk de Kahnawake; on sait d’ores et déjà que les négociations sont toujours longues et ardues lorsqu’il est question de territoires autochtones.

Aussi, il serait bon de considérer un autre corridor, situé pas très loin de celui du pont Mercier, et je parle de l’axe de l’actuelle autoroute 730.

a-730-qc-132-a-20mtl

Bien entendu, on me dira que construire une voie rapide, et un pont, à cet endroit (le long de la ligne rouge) coûtera très cher. et vous savez quoi? Je suis d’accord avec vous!  Mais malheureusement pour nous tous, je me dois aussi de vous annoncer que l’époque des solutions gratuites est désormais finie!  On pourra toujours optimiser le corridor, afin qu’il affecte le moins possible les citoyens, mais il demeure clair que l’on ne pourra jamais régler le problème de la circulation sans déranger personne.  Nous savons également que si le transport en commun aide un peu, il ne règle pas tout, entre autres la circulation des camions.  Parce que peu importe ce que vous achetez, dans votre magasin de quartier, un camion l’a d’abord livré!

Revenons-en à notre ligne rouge.  On commencerait par élever la chaussée de l’actuelle A-730, depuis le pont d’étagement au-dessus du chemin de fer, à Sainte-Catherine, afin de la faire passer au-dessus de la route 132, en y aménageant un échangeur en diamant.  Poursuivant son élévation, et passant à trois voies par direction, l’autoroute traverserait le parc industriel de Sainte-Catherine puis, à la faveur d’un pont muni d’un minimum de trois voies par direction, en plus d’aménagements pour les bus, les vélos et les piétons, enjamberait la voie maritime, à son point culminant, et entreprendrait sa descente au-dessus du fleuve avec une pente qui permettrait à l’autoroute de passer au-dessus des quartiers résidentiels de l’arrondissement LaSalle, en longeant la rue Raymond jusqu’à la rue Lévis-Sauvé, puis entreprenant une courbe en S qui lui ferait croiser les rues Albert-Couture, Gamelin, George et Gagné, reprenant de l’altitude pour traverser le canal de l’Aqueduc, ainsi que les boulevards Champlain et LaVérendrye.

L’A-730 irait ensuite s’insérer entre le poste de distribution d’Hydro-Québec et la rue Bélec, et tournerait vers la droite, à la hauteur du boulevard Shevchenko, pour rejoindre un ancien corridor ferroviaire passant le long de la rue Jean-Chevalier, puis derrière celle-ci.  Elle longerait ensuite le parc Angrignon, dans sa limite nord-ouest, puis traverserait le boulevard Angrignon, la rue Allard et le boulevard Newman dans une courbe qui longerait l’avenue Irwin par l’ouest.  Il faudrait trouver le moyen d’ériger un échangeur à cet endroit.  Finalement, l’autoroute passerait entre les magasins Provigo et Walmart, d’une part, et les installations d’Acier Nova d’autre part, s’étirant vers le nord-ouest, entre Béton Demix et le dépôt de neiges usées, pour enjamber la rue Saint-Patrick, le canal Lachine et la rue Notre-Dame Ouest avant de se raccorder à la nouvelle autoroute du Souvenir (A-20), fraîchement reconstruite dans le cadre du projet Turcot.

Ce serait un projet intéressant, non?

Complexe Turcot: Une autre occasion manquée!

Il y a, dans l’histoire comme dans les réalisations gouvernementales, des occasions manquées.  L’une d’elles fut celle de concevoir un nouveau pont Champlain avec seulement trois voies par direction, hormis les voies réservées au transports en commun; quelques voies de plus auraient pourtant bien aidé.  Une autre, dont évidemment personne ne parlera, consiste à profiter de la reconstruction du complexe Turcot pour favoriser la construction d’une nouvelle traversée autoroutière du fleuve Saint-Laurent, que l’on appellera, pour les besoins de la cause, autoroute 6.

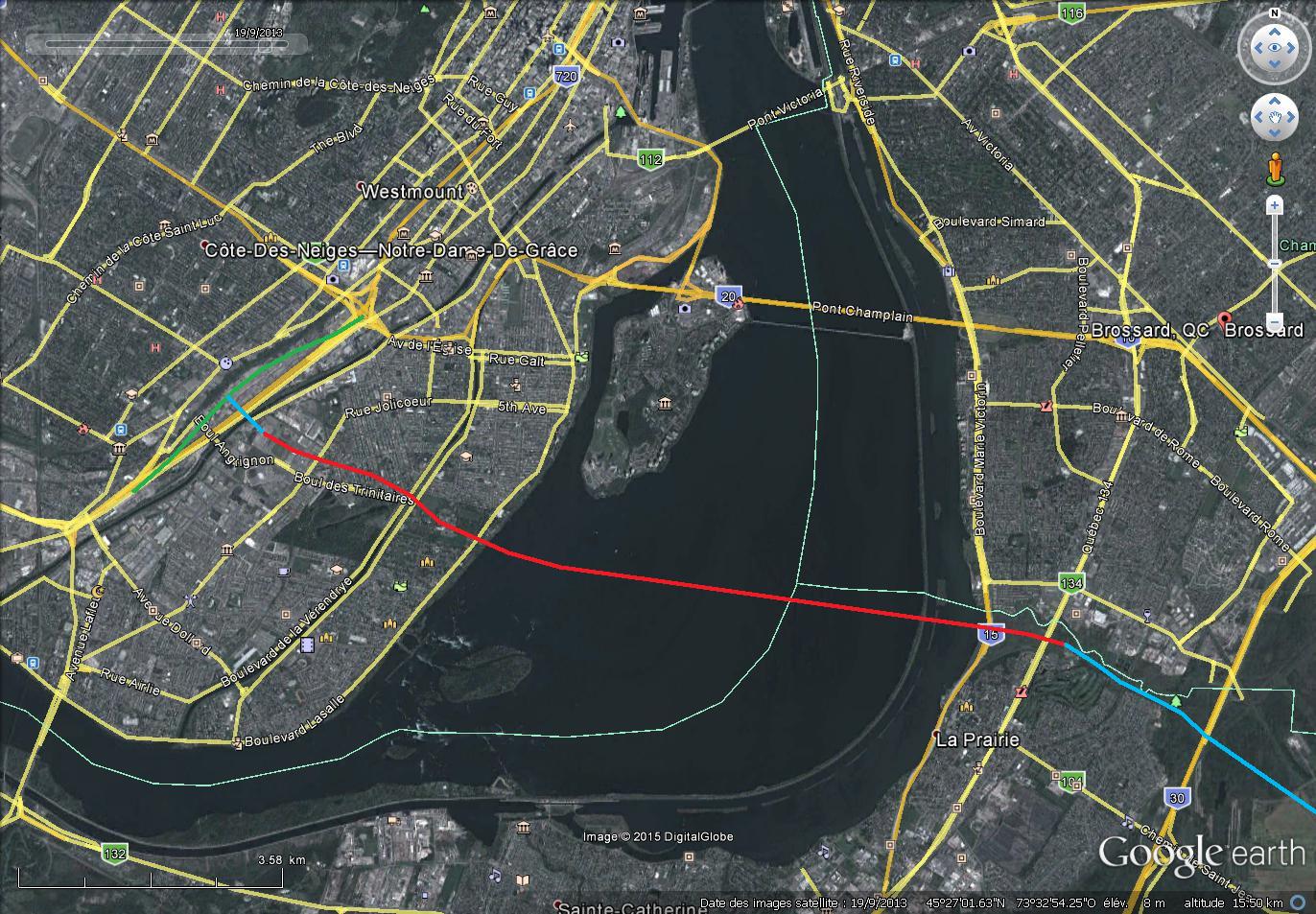

Vous constaterez que l’image de base provient de Google Earth, et que les lignes qui y sont ajoutées sont très approximatives.  Les lignes jaunes et orangées proviennent aussi de Google Earth; les jaunes montrent les principales artères, et les orangées les voies rapides actuelles. J’en ai ajouté quelques-unes, moi aussi; la ligne verte représente plus ou moins le trajet de la nouvelle autoroute 20, le long de la falaise Saint-Jacques, alors que l’autre ligne, bleue et rouge, le trajet de l’A-6, la partie en rouge étant réalisée en tunnel, et les parties en bleu en surface.  Sur l’île de Montréal, compte tenu du court trajet en surface, aucun échangeur ne serait construit, à part celui raccordant l’A-6 à l’A-20, près du boulevard Angrignon.  Sur la rive-sud, par contre, des échangeurs permettrait le raccordement avec le boulevard Taschereau, et l’A-30, alors qu’un complexe de viaducs permettrait aussi de raccorder l’A-6 à l’A-15.  Un corridor, le long de la petite rivière Saint-Jacques, était déjà appelé à accueillir une éventuelle autoroute 6, et ce dès les années 1960.  D’ailleurs, jusqu’à la réalisation des travaux de reconstruction de l’A-15, dans les années 2000, on voyait les derniers vestiges de ce qui devait être un éventuel échangeur A-15/A-6 à la hauteur de la courbe, juste au sud des limites de Brossard.

A6MontrealBrossardLaPrairie1

Évidemment, d’aucuns diront qu’un tel projet est insensé, et ce pour toutes sortes de raisons; le tunnel est trop long, la voie maritime est trop profonde, j’en passe, et des meilleures!  On me dira surtout, bien entendu, que ça va coûter trop cher.  Bon, c’est vrai qu’un tel projet ne sera pas donné.  D’un autre côté, si l’on avait pensé tout de suite à doubler le pont Champlain, au lieu de simplement le remplacer, nous n’en serions pas là.  Le développement de la rive-sud ne va pas cesser à cause de l’arrivée d’un nouveau pont – qui ne fera que remplacer un pont existant, et toute cette circulation devra bien passer quelque part.  Et un pont, à cet endroit, risque de défigurer le paysage, de par sa longueur, quoiqu’il serait préférable de faire un pont au lieu d’un tunnel, question de permettre le passage des camions lourds.

Et vous, qu’en pensez-vous?

Futur pont Champlain: Va-t-on en revenir, du péage?

Ce matin, Martin Croteau, de La Presse, publie un article à propos d’une étude, réalisée par la firme Steer Davies Gleave, pour le compte d’Infrastructures Canada, portant sur un éventuel péage à appliquer sur le futur pont Champlain, titrant que l’étude est gardée secrète.  Dans les faits, La Presse a obtenu copie du rapport de cette étude, mais la majorité des 214 pages de ce rapport, oh malheur, sont caviardées!  Ainsi, le journaliste ne peut pas s’y fier pour conclure au désastre anticipé par plusieurs suite à l’éventuelle application d’un péage sur la nouvelle structure à construire.

C’est que la grande majorité des intervenants ont conclu que devant l’obligation d’un péage, les automobilistes se lanceront à l’assaut des autres ponts de la rive-sud, afin d’éviter le péage.  Ce que tout ce beau monde refuse d’admettre, toutefois, c’est qu’une telle situation demeure somme toute temporaire, et ne dure au plus que quelques mois.  En effet, lors de l’avènement du péage, les utilisateurs voudront économiser les quelques dollars exigés (j’appréhende entre 2,50$ et 3,00$ le passage), et seront tentés d’aller prendre Victoria, ou Jacques-Cartier, afin de traverser le fleuve.  Puis ceux-ci se rendront bien compte qu’il coûte moins cher de dépenser quelques dollars pour passer sur le nouveau pont que de brûler entre 5 et 10 dollars d’essence supplémentaire dans un bouchon de circulation plus gros, et reviendront sur Champlain.

Je conviens que l’exemple du pont Olivier-Charbonneau, sur l’autoroute 25, n’est pas tout à fait comparable, puisqu’il s’agit d’un pont ajouté à l’offre existante à ce moment-là, mais on peut quand même constater que l’achalandage du nouveau pont ne cesse d’augmenter, au fur et à mesure que le temps passe.  Les usagers de la route se rendent compte qu’il coûte moins cher de payer un passage plus rapide que d’attendre dans le trafic, d’autant plus que le temps gagné compte aussi pour beaucoup.  Selon les chiffres de l’Atlas des transports, de site web du Ministère des transports du Québec (MTQ), entre 2010 et 2012, (le pont Olivier-Charbonneau fut ouvert en 2011), les ponts entre Montréal et Laval, comprenant Médéric-Martin (A-15), Viau (route 335), Papineau-Leblanc (A-19), Pie-IX (route 125) et Charles-de Gaulle (A-40, entre Montréal et Terrebonne) ont vu leur achalandage baisser de 1000 à 14,000 véhicules par jour, en moyenne selon le pont, au profit d’Olivier-Charbonneau.

Tout cela pour dire que même si l’Assemblée nationale a voté à l’unanimité contre un péage sur le futur pont Champlain, le dernier mot reviendra au gouvernement fédéral, puisque c’est à lui, et à lui seul, qu’appartiendra la nouvelle infrastructure.  Autrement dit, il faudra bien en revenir!  Pour ma part, le fait de ne pas augmenter le nombre de voies sur le futur pont, mises à part les voies réservées au transport en commun, me désole beaucoup plus que la possibilité d’un péage.

Pont de l’île d’Orléans: Pendant que nous y sommes,…

L’année 2014 pourrait s’avérer une année décisive pour le remplacement du pont de l’île d’Orléans, situé au bout de l’autoroute Félix-Leclerc (A-40), à l’est de Québec.  En effet, selon ce que rapporte ce matin Annie Morin, dans Le Soleil, le MInistère des transports du Québec (MTQ) devrait faire son choix parmi quatre scénarios de traversée; un pont conventionnel, un pont à haubans, une jetée ou un tunnel.  Évidemment, l’article ne nous montre pas les quatre options, puisqu’elles sont toujours en cours d’élaboration, sur les tables à dessin du MTQ.  On nous promet que chacun des quatre projets sera accompagné de ses pour et ses contre, de son tracé détaillé, et de sa fiche technique, sans oublier l’échéancier, et l’étiquette de prix qui s’y rattachera.  Toujours selon l’article, il semble que le MTQ ne veuille pas brûler les étapes, et que la décision finale ne soit pas prise à la hâte.

Pendant que nous y sommes, j’aimerais bien que le MTQ prenne en considération toutes les options possibles.  Et par là, je n’entends pas seulement pour desservir l’île d’Orléans comme telle, mais aussi pour la grande région de Québec.  Un jour ou l’autre, il faudra une nouvelle traversée entre les deux rives du fleuve Saint-Laurent, surtout que l’on ne sait toujours pas ce qui advient du vieillissant pont de Québec, qui pourrait bien, dans les prochaines années, nécessiter des travaux qui se traduiront sûrement par des fermetures récurrentes.  D’un autre côté, j’ai entendu entre les branches que le futur pont de l’île d’Orléans pourrait coûter dans les 400 millions de dollars; c’est beaucoup d’argent pour desservir moins de 7000 personnes!  Alors puisqu’il faut y mettre autant de deniers publics, pourquoi ne pas en profiter, une fois rendus sur l’île, pour continuer jusqu’à l’autre côté du fleuve?  Évidemment, cette deuxième partie de l’éventuelle traversée du fleuve sera beaucoup plus coûteuse, mais on ferait d’une pierre deux coups; on règlerait le problème de l’île d’Orléans, et celui d’un nouveau pont transfluvial, avec le même projet.  La nouvelle route pourrait passer à l’écart du village de Sainte-Pétronille, afin de ne pas troubler la quiétude des résidents, et on pourrait n’autoriser qu’un seul échangeur sur l’île.  Le lien vers la rive nord pourrait être plus économique, comme une jetée munie d’un pont d’une centaine de mètres, alors que le pont vers la rive sud pourrait avoir une architecture plus recherchée, et éventuellement devenir une signature pour la vieille capitale.

Bien entendu, les quelques résidents de la rive sud de l’île vont maugréer.  Mais comme le dit le vieil adage, à propos d’un pont, “avant de le construire, personne n’en veut; une fois réalisé, tout le monde le prend”!  J’avais écrit un billet, au sujet d’une éventuelle traversée du fleuve, à la hauteur de l’île d’Orléans, il y a plusieurs années.  Le tracé qu’on y voit n’est qu’un exemple, qui est loin d’être final, mais donnerait quand même une idée des bienfaits d’un tel ouvrage.  D’autant plus qu’un projet de cette importance viendrait mettre un terme définitif à toute tentative d’aménagement d’un port méthanier à Lévis, projet dont bien peu de gens voulaient; je le dis juste comme ça, en passant!

Au final, je crois fermement qu’un pont entre Lévis, l’île d’Orléans, et l’autoroute Félix-Leclerc constituerait une solution gagnant-gagnant!

Pont Champlain: Un « super-prétexte »… à la chicane!

Pour faire changement, je vais vous entretenir – encore – du pont Champlain.  Évidemment, d’ici 2018, année où l’on devrait, en principe, ouvrir le nouveau pont au public, beaucoup d’eau coulera dans le fleuve, et beaucoup d’encre coulera sur les presses des journaux, canadiens comme québécois.  Aussi, ce matin, dans la section Opinions, de LaPresse.ca, c’est l’architecte Étienne Coutu qui est allé de sa désolation, face à l’annulation du concours d’architecture que l’on avait d’abord prévu.  J’ai décidé de répondre à monsieur Coutu à travers le même média, soit la section Opinions de LaPresse.ca.  Reste à savoir si l’on publiera mes propos.  Quoi qu’il en soit, comme je ne vous cache rien, les voici.

%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%

Comme l’écrit d’entrée de jeu Étienne Coutu, architecte, quel soulagement, en effet, que le gouvernement se soit décidé d’aller de l’avant avec un nouveau pont, sur le Saint-Laurent, en remplacement du pont Champlain, dont l’état s’aggrave de jour en jour. Par contre, je ne partage pas tous les points qu’il soulève dans sa missive intitulée “Un super-prétexte”, publié ici-même le 4 décembre dernier.

S’il est vrai que “le choix d’éliminer un possible concours d’architecture ouvre la voie toute grande à des abus”, il ne s’agit pas de la seule voie, ni de loin la plus large, ouverte à de telles conséquences. D’ailleurs, les gouvernements, de tous les paliers, nous ont habitués à des abus en tous genres; parlez-en aux téléspectateurs de la commission Charbonneau. Par contre, dans le cas de Champlain, il est surtout question de délais; il faut un nouveau pont, et ça presse!

Aux yeux de monsieur Coutu, le gouvernement fédéral “exclut les architectes de la réflexion sur cet important projet”. Le constat, ici, c’est que l’étape de la réflexion est probablement déjà terminée, tout comme celle du cahier des charges de la nouvelle structure à construire; je ne suis pas d’accord avec certains éléments de ce cahier des charges, mais ça, c’est une autre histoire. Denis Lebel est allé chercher Poul Ove Jensen pour établir les lignes conductrices du nouvel ouvrage; permettez-moi de demander, parmi les 417 signataires de la déclaration dont monsieur Coutu fait mention, combien ont participé à l’élaboration d’une seule oeuvre de l’envergure des réalisations de Jensen.

Étienne Coutu demande s’il y avait une vraie crise au pont Champlain. Je lui réponds “oui, et elle n’est pas finie”! Quand un gouvernement se mêle d’une situation, c’est habituellement une question de temps avant que celle-ci se transforme en crise. C’est le cas pour Champlain; cela fait au moins dix ans que d’aucuns pressent Ottawa d’agir, mais il aura fallu une mesure d’urgence pour que l’on passe à l’action. Si le ministre des transports d’il y a dix ans avait agi, les architectes auraient probablement eu droit à un superbe concours. Mais dans la situation actuelle, nous n’avons pas ce loisir.

La situation actuelle illustre à merveille que les responsables gouvernementaux ont failli à leur tâche de gérer la circulation, dans le grand Montréal. Il y a justement dix ans, le rapport Nicolet recommandait deux ajouts majeurs – au pont Honoré-Mercier et à Repentigny – dans le but d’alléger les traversées actuelles. Depuis, rien n’a été fait. Un plan directeur de transport, réalisé dans les années 1950, recommandait la construction d’une autoroute périphérique autour du grand Montréal; soixante ans plus tard, elle n’est toujours pas complétée. Dans la situation actuelle, l’ajout d’un pont de plus, entre Montréal et la rive-sud, ne sera même pas suffisant pour améliorer la circulation de façon notable.

C’est vrai que la construction d’un pont en PPP “n’offre aucune garantie de succès en terme de qualité architecturale”, comme le mentionne Étienne Coutu. Par contre, dans le cas du pont Champlain, l’heure est à l’action. Si l’on pose la question aux 417 architectes, il est évident qu’ils mettront l’emphase sur l’annulation du concours d’architecture. Mais si l’on demande aux milliers d’utilisateurs du pont Champlain, qu’il s’agisse des passagers des autobus, des automobilistes, ou des camionneurs, qui voient leurs pertes financières s’accumuler au rythme des minutes perdues dans les bouchons, ils vous diront que la beauté architecturale est secondaire, et que leur priorité est un pont fonctionnel, qui durera cent ans, et que l’on entretiendra, cette fois, de la bonne façon.

%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%%

J’aurais bien aimé élaborer davantage, mais à LaPresse.ca, on impose une limite de 600 mots.  Par contre, sur le fond du sujet, je propose à monsieur Coutu de contacter la première ministre du Québec, notre chère Pauline 1ère 1ère, afin de lui proposer un tel concours pour un éventuel nouveau pont à construire sur le fleuve.  Nous savons tous qu’un pont “Champlain 2” à trois voies par direction ne sera nettement pas suffisant pour régler le problème de circulation entre Montréal et la rive-sud.  Peut-être alors que le ministre responsable de Montréal, Jean-François Lisée, accueillera la proposition de monsieur Coutu d’une oreille attentive.

Pont Champlain: Le chiâlage, qu’ossa donne?

Je ne sais pas si c’est dans l’air du temps, mais je suis parti sur un “mood” de réaction, depuis quelques temps.  Et les textes publiés sur le Huffington Post Québec me donnent plein de matière à réaction.  Ce matin, ce fut à la lecture de l’article de Yanick Barrette, intitulé “Le @$?&%#! de pont Champlain”, que mon attention s’est arrêtée.

D’abord, du “bashing”, je suis capable d’en faire, moi aussi!  Cela me permet de croire que je pourrais aussi me qualifier pour écrire des papiers sur le Huff Post, parce que sur le fond, cet article ne m’apprend rien que je ne savais pas déjà.  Donc, si Barrette se fie sur ce texte pour vendre son livre, “Le Printemps Érable: les fondements d’un changement” – le Huffington Post nous présente son scribe comme étant l’auteur de ce livre, je répondrai que dans mon cas, c’est carrément raté!  Je ne me taperai pas des dizaines de pages de victimisation!

Maintenant, entrons dans le sujet.  C’est vrai qu’à première vue, la gestion du pont Champlain peut donner l’impression que l’on fait de la bonne vieille politique sur son dos.  Par contre, il faut mettre en évidence un point en particulier, à savoir que le ministre en place, quel que soit son parti, ne participe pas aux meetings de “foremen” des équipes de gestion de chaque infrastructure, qu’il s’agisse d’un pont, d’un aéroport, ou d’un réseau d’aqueduc.  Donc, il prend connaissance des rapports, parfois catastrophiques, sur une structure en particulier, habituellement pas très longtemps avant les journalistes.  Et parfois même après ceux-ci!  Parce que dans n’importe quelle boîte, privée comme publique, il y a le fameux point que tout le monde a probablement vécu, et que l’on pourrait décrire en une phrase courte du genre “Oh boy, faut pas que ça vienne aux oreilles du boss, sinon on est morts!”  Bref, quand le ministre doit annoncer une décision, le mal est habituellement déjà fait!

Le pont Champlain est un excellent exemple de ce que je viens d’expliquer.  Lors de sa conception, au milieu des années 1950, on ne parlait pas vraiment de l’utilisation des sels de déglaçage, et les ingénieurs de l’époque ont fait comme tel.  Résultat; l’évacuation des eaux n’est pas canalisée, et celles-ci coulent allègrement sur les poutres de rive, soit les P1 et P7.  À partir du moment où l’on se met à utiliser généreusement les sels de déglaçage, dans le but de ramener la chaussée sur l’asphalte dès la chute de neige terminée, pas besoin d’un secondaire 5 pour comprendre que la durée de vie des poutres de rive sera affectée négativement par cette décision.  Survient alors la mécanique habituelle de gestion; un membre de l’équipe en parle, les autres – dont ses supérieurs immédiats – ne le croient pas, puis, plus tard, constatant que le membre en question n’avait pas tout à fait tort, on minimise la chose, tout en s’arrangeant pour que le “boss” ne soit pas au parfum de l’affaire.  Jusqu’au jour où on ne peut plus nier l’évidence; on envoie alors un rapport, signalant l’état de la situation, ainsi que les options disponibles pour remédier à ladite situation.  Quand il y a des options, bien sûr.

Il y a aussi la question des coupures de budget, mais ça, c’est une autre histoire.

Dans le cas de Champlain, il faut remettre les pendules à l’heure; malgré les apparences, et tout le “bashing” de Yanick Barrette, le fédéral n’est pas resté à rien faire!  Dès 2009, sa “super-poutre” fut commandée, et transportée sur les terrains de Ponts Jacques-Cartier et Champlain Inc. (PJCCI), afin d’être prête à entrer en action au moment jugé opportun.  Et compte tenu de la dégradation des autres poutres de rive, deux autres super-poutres sont en commande, au moment où j’écris ce billet, et seront livrées sous peu.  C’est sans compter toutes les autres interventions déjà réalisées par les équipes d’entretien de l’ouvrage, qu’il s’agisse des supports de post-tension horizontale, des renforts en fibre de carbone, ou encore des fameuses “arbalètes”, qui prennent la relève des câbles de support en flexion rongés par la rouille.  Cela fait donc des années que les spécialistes de PJCCI font affaire avec des ingénieurs pour retarder la dépense nécessaire à la construction d’un nouveau pont, pour remplacer Champlain.  Sauf que maintenant, nous sommes rendus à l’étape où ce maintien coûte plus cher que la construction d’un pont neuf.

Aussi, pendant que le fédéral, par l’entremise de PJCCI, veille au grain, le provincial arrive avec sa liste d’épicerie; il faut un système léger sur rails (SLR), on veut une conception à deux paliers, et on exige une oeuvre architecturale.  Bref, on veut un pont “tout équipé”, parce que c’est le fédéral qui paie.  Et surtout, pas de péage!  Ce qu’il faut retenir, c’est que le fédéral avait pris la responsabilité du pont Champlain à la demande de Québec, dans la foulée de l’Expo67, d’une part, et de la construction de la Route transcanadienne, d’autre part, et que depuis ce temps, cela fait plusieurs fois qu’Ottawa pense à remettre Champlain, et tous les autres ponts fédéraux du grand Montréal, au Ministère des transports du Québec (MTQ).  La responsabilité normale du fédéral se situe au niveau des ponts inter-provinciaux, et internationaux, pas aux ponts intérieurs.  En deux mots, Champlain devrait, en principe, être sous la seule responsabilité de Québec.

Or, que fait Québec, avec ses infrastructures?  Juste à voir comment le MTQ inprovise, entre autres avec l’échangeur Turcot, il est permis de penser que s’il en avait la responsabilité, Champlain reposerait peut-être déjà au fond du fleuve, au moment où l’on se parle.  Parlez-en aux familles des victimes du viaduc de la Concorde!  Autrement dit, Yanick Barrette a beau crier que le fédéral “se fout délibérément” des québécois, les plus négligents ne sont pas à Ottawa, mais à Québec.  Évidemment, cela ne veut pas dire que les responsables fédéraux sont des exemples d’organisation, et qu’il n’y a aucun gaspillage là-bas!  Disons qu’à défaut d’être les meilleurs, on pourrait facilement leur concéder qu’ils sont les moins pires.

Ceci étant dit, il est clair que Champlain se dégrade plus vite que ce que tout le monde avait calculé, et qu’il faut travailler à son remplacement dès maintenant.  Alors au lieu de se plaindre du passé, Yanick Barrette aurait dû proposer des solutions pour l’avenir!  Nous le savons tous, le coût du futur pont sera prohibitif!  Nous sommes au Québec, après tout!  Ce qu’il faut faire, maintenant, c’est déterminer ce qu’il faut, comme capacité, et ce pour les cent prochaines années.  Pourquoi tous les intervenants se limitent-ils à trois voies par direction, alors que la demande est nettement supérieure à cette capacité?  Vous savez, ce n’est pas parce que l’on rapetisse la conduite d’aqueduc que les gens, à l’autre bout, auront moins soif!  Trois voies par direction, c’était efficace en 1962, quand Champlain fut ouvert, pas à l’aube de 2014!  Alors imaginez en 2021!  Et cent ans plus tard!  Il faut cinq voies par direction, rien de moins!  Ajoutez à cela deux voies pour les transports en commun, sur lesquelles on installera des rails affleurants, dans le but de permettre le passage d’autobus et de taxis entre les trains.  Et de grâce, des trains conventionnels!  Un SLR ne pourrait pas poursuivre sa route, au-delà de Brossard!  Il faut permettre aux trains de banlieue d’entrer en gare à Montréal, et un nouveau pont serait une occasion en or de redéployer complètement les circuits de trains de banlieue, afin de desservir toutes les villes de la rive-sud, de Salaberry-de-Valleyfield jusqu’à Sorel-Tracy, en passant par Châteauguay, Saint-Jean-sur-Richelieu, Granby, et Saint-Hyacinthe.

Quant à l’élégance de l’ouvrage à construire, il s’agit, à mes yeux, d’un aspect bien secondaire, dans le cas présent.  Pas qu’on doive se contenter d’une laideur atroce, mais compte tenu de nos moyens collectifs – parce qu’il faut comprendre que si le chèque est fédéral, provincial ou municipal, les fonds pour couvrir celui-ci proviendront toujours de la poche des mêmes contribuables, il faudra mettre la priorité sur la solidité, la fiabilité, et la longévité du nouveau pont.  Il faut aussi faire en sorte que l’entretien soit simplifié, et économique.  Mais surtout que les délais de construction soient les plus courts possible.  Il faut faire un appel d’offres mondial, et accepter, avec humilité, que d’autres travailleurs soient plus rapides que les nôtres.  Comparé à son voisin, le pont Victoria, construit dans sa forme actuelle en 1898, sur des piles datant d’aussi loin que 1854, et toujours solide comme le roc, Champlain fait office de pont éphémère.  Mais il faut mentionner que Victoria est un pont privé!

Autre point très important; le fait de recourir à un concept simple et déjà éprouvé raccourcira les délais de planification et de conception de l’ouvrage.  Car si Yanick Barrette insiste sur les trois ans de travaux d’infrastructures du viaduc de Millau, ou du pont Erasmus, il faut comprendre qu’un délai aussi long, sinon davantage, est nécessaire pour en établir les plans.  Les ingénieurs de Champlain n’avaient pas prévu les sels de déglaçage, et surtout leurs ravages sur la structure; il faut éviter de pareils oublis!

Terminons avec ce que Barrette appelle “l’éléphant dans la pièce”.  L’entièreté de son texte est un “federal bashing” dont les québécois sont les pauvres victimes.  Je lui rappellerai que si on construit un pont à l’image de ce que veulent les environnementalistes, tout ce qu’il reproche au fédéral dans le dernier paragraphe de son article se poursuivra de plus belle.  L’expérience actuelle nous montre plus clairement que jamais que la capacité actuelle de l’ensemble du réseau autoroutier montréalais est dépassée, et qu’un nouveau pont à trois voies par direction est nettement insuffisant.  Je ne reprendrai pas les arguments que j’ai déjà élaborés ici, mais si l’on veut que Montréal soit compétitive, sur le plan économique, il faudra nécessairement revoir les capacités du réseau routier, et le premier pas vers cette révision passe par le remplacement du pont Champlain par une structure de capacité beaucoup plus élevée.

Pont Champlain: Où en est-on, maintenant?

Les jours se suivent, et les voies se ferment, sur le pont Champlain.  Depuis la nuit dernière, une deuxième voie, en direction de la rive-sud, est désormais fermée jusqu’à nouvel ordre. Et selon le site de la Société des ponts Jacques-Cartier et Champlain Inc. (PJCCI), l’opération “Poutre de soutien” est désormais lancée.  Mais qu’est-ce que ça mange en hiver, une telle opération?

J’ai mis la suite du texte en vert; vous verrez plus loin pourquoi.

C’est une opération déjà planifiée, qui doit se dérouler en deux temps.  Dans un premier temps, la stabilisation de la poutre fissurée, à l’aide de la poutre de soutien, puis, dans un deuxième temps, le renforcement permanent de la poutre endommagée.  Voici un diaporama, d’abord fourni aux médias par PJCCI, mais désormais accessible au grand public, dans lequel on illustre, étape par étape, l’opération qui se mettra en branle, concrètement, dans les prochains jours, mais qui, dans les faits, est déjà en préparation depuis ce matin.

La poutre de soutien, dont il est question ici, fut commandée, au coût de 350,000$, pour servir en cas de besoin, comme c’est le cas présentement.  Elle est entreposée depuis 2009, en cinq pièces détachées, près du pont Jacques-Cartier, sur les terrains de PJCCI.  Ces pièces seront transportées sur l’Île-des-Soeurs, par camion, pour être assemblées, et préparer la “super-poutre”, comme on l’appelle communément dans le milieu, à être mise en place.  D’ici là, la circulation se fera sur quatre des six voies, puisque les deux voies de droite, en direction de la rive-sud, demeureront fermées jusqu’au moment de l’opération.

À une date à être déterminée, vers la mi-décembre, on fermera quatre voies, pendant un blitz de deux jours (probablement un week-end), pour procéder à l’installation de la super-poutre.  On la transportera jusqu’à la hauteur de la poutre endommagée, puis on la déposera sur deux appuis, situés sur les section voisines de celle de la poutre fissurée.  On installera ensuite six supports latéraux, par-delà le parapet du pont, qui viendront soutenir, par le dessous, la poutre actuellement mal en point.  La super-poutre utilisera 2 mètres de largeur, sur le tablier du pont; les voies de circulation seront donc réduites afin qu’une fois cette première étape terminée, la circulation soit rétablie sur trois voies par direction, incluant les voies réservées aux heures de pointe.

Au printemps 2014, on passera à la deuxième étape, soit celle de la réparation proprement dite de la poutre fissurée.  Des treillis modulaires, en acier, seront installés afin de soutenir la poutre de façon permanente.  Une fois complétée  l’installation de ces treillis, on retirera la super-poutre de sa position; celle-ci sera démontée, et retournée vers son lieu d’entreposage.  À la fin des travaux de cette deuxième étape, la circulation reprendra son cours sur des voies de dimensions normales.  Le pont sera ainsi solidifié, et pourra tenir le coup jusqu’à l’ouverture du nouveau pont, qui prendra la relève du pont Champlain actuel.

(Faites un test; relisez le texte en vert, et imaginez que c’est Charles Tisseyre, de l’émission Découvertes, sur Ici Radio-Canada Télé; qui vous parle.  Concluant?)

Autre anecdote, plutôt savoureuse; j’écoutais Jean Lapierre, ce matin, au 98,5 fm, dans l’émission de Paul Arcand, alors qu’il racontait que le pont Champlain aurait pu passer à Québec, il y a une dizaine d’années.  Il était ministre des transports, dans le temps, et comme le gouvernement fédéral s’occupait surtout de ponts interprovinciaux, ou internationaux, et éprouvait beaucoup de difficultés à trouver du financement pour les ponts intra-provinciaux, comme Champlain, on avait prévu céder les ponts fédéraux du grand Montréal (il a nommé Jacques-Cartier, Champlain, la partie fédérale de Mercier, mais pas le tunnel de Melocheville; un oubli de sa part?) au niveau provincial, le tout accompagné d’un chèque de 450 millions$.  Lorsque le plan fut présenté au Conseil des ministres, il semble que Jean Chrétien, premier ministre à l’époque, se soit définitivement opposé à ce plan, prétextant qu’il n’était pas question d’envoyer près d’un demi-milliard$ à Québec pour financer un prochain référendum!

Mais revenons à nos moutons.

Au moins, il faut donner au fédéral le mérite qui lui revient; il avait prévu le coup, depuis plusieurs années déjà, et commandé sa super-poutre, au coût de 350,000$, dans le temps.  Dans le cas de Turcot, le MTQ y va de ses plus belles improvisations, fermant parfois des bretelles complètement, et ce pendant des mois!  Bref, je crois que Québec n’a aucune leçon à donner à Ottawa, dans le dossier du pont Champlain; les deux paliers de gouvernement, au fil des ans, ont fait preuve du même laxisme dans l’entretien de leurs structures respectives, pour ne pas dire de la même négligence.

Le remplacement des deux complexes est prévu pour 2021.  D’ici-là, tombe tombe la pluie… de béton!
